Nhằm đảm bảo công tác vận hành các công trình khí được diễn ra an toàn và ổn định, định kỳ hàng năm, Tổng Công ty Khí Việt Nam phối hợp với các đơn vị từ thượng nguồn đến hạ nguồn lập kế hoạch dừng khí để thực hiện công tác BDSC lớn cho toàn bộ hệ thống.

Đối với hệ thống khí PM3 - Cà Mau, kế hoạch BDSC định kỳ thường được Tổng Công ty Khí Việt Nam/ Công ty Khí Cà Mau (KCM) triển khai trong 14 ngày của Quý III – thời điểm nhu cầu tiêu thụ khí của hệ thống là thấp nhất, nhằm đảm bảo tối ưu hóa lượng khí cấp cho các hộ tiêu thụ, hạn chế đến mức tối đa những ảnh hưởng cho đối tác khi phải dừng khí thực hiện BDSC.
Năm 2018 đánh dấu năm thứ 11 Công ty Khí Cà Mau triển khai công tác BDSC cho hệ thống PM3 – Cà Mau và là năm đầu tiên Công ty Khí Cà Mau triển khai công tác BDSC Nhà máy xử lý khí Cà Mau với công nghệ và kỹ thuật tiên tiến, hiện đại bậc nhất hiện nay.

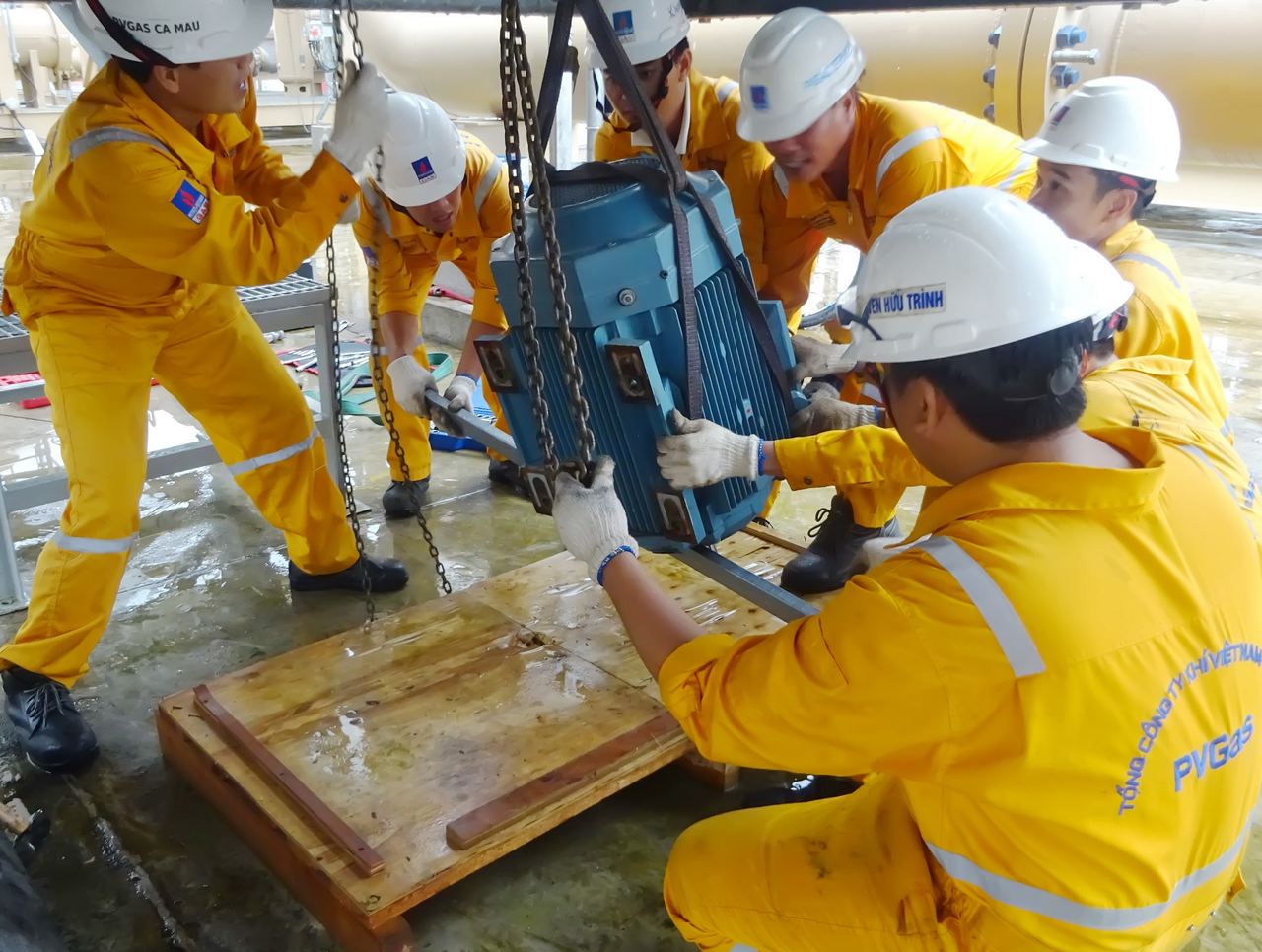

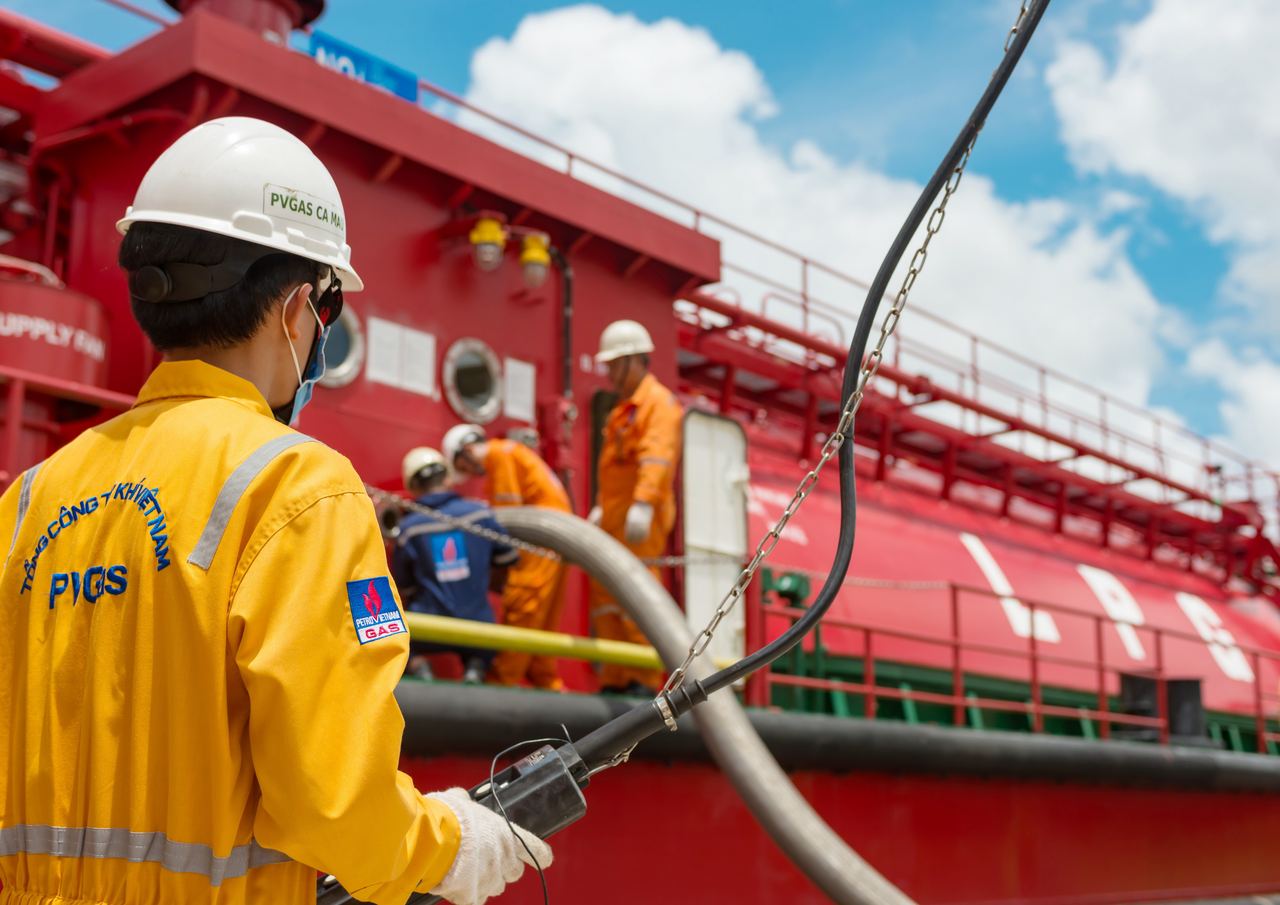

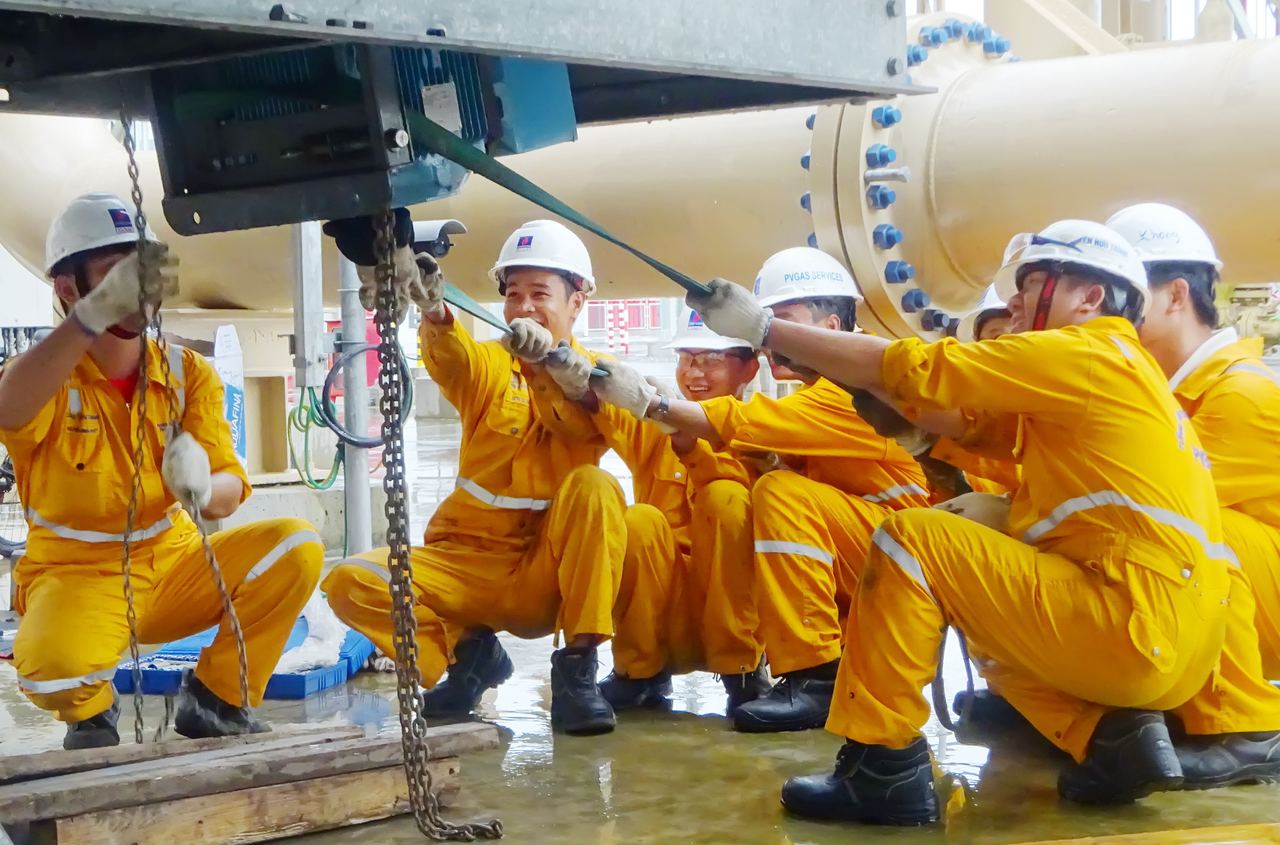

Công tác BDSC Hệ thống PM3 – Cà Mau năm 2018 bắt đầu ngày 24/8/2018 và hoàn thành ngày 04/9/2018 (sớm 02 ngày so với kế hoạch lập ra). Trong thời gian này, KCM đã chủ động thực hiện 55/55 đầu việc BDSC đột xuất; Phối hợp với Công ty Dịch vụ Khí hoàn thành 172/172 đầu việc BDSC ngăn ngừa; Phối hợp Ban Quản lý Dự án Nhà máy xử lý khí Cà Mau cùng Nhà thầu Posco thực hiện tháo lắp, kiểm tra bên trong tháp De-ethanizer của Nhà máy xử lý khí Cà Mau và khởi động lại Nhà máy.
