Đợt BDSC năm nay kéo dài từ ngày 23 – 29/09/2022, công tác lập kế hoạch, tiến độ và các công tác hậu cần đã được công ty KVT và công ty Dịch vụ khí (DVK) triển khai thực hiện từ sớm với mục tiêu an toàn luôn được lãnh đạo 02 đơn vị xác định là nhiệm vụ cốt lõi và được quán triệt đến từng cán bộ công nhân viên và nhân viên nhà thầu.

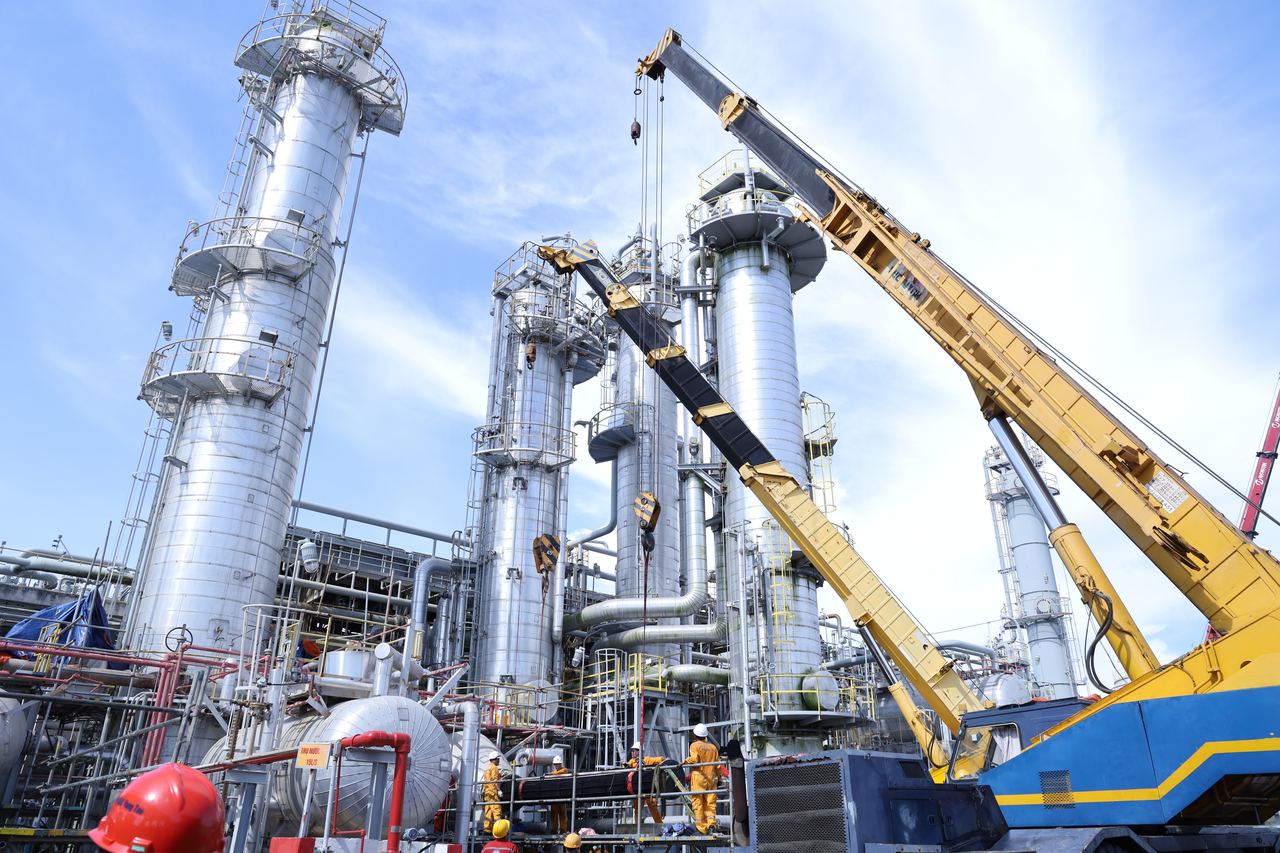

Tính đến 23h45’ ngày 28/09/2022, hai đơn vị KVT, DVK và các nhà thầu đã cùng phối hợp hoàn thành 78/78 đầu việc (Trong đó có 17 đầu việc BDSC thường xuyên; 32 đầu việc bảo dưỡng ngăn ngừa; 04 đầu việc kiểm định hiệu chuẩn; 25 đầu việc BDSC đột xuất), đạt 100% Kế hoạch, vượt tiến độ 16h15’ so với kế hoạch ban đầu là 16h00 ngày 29/09/2022. Đây là một kết quả rất đáng khích lệ khi quá trình BDSC gặp phải thời tiết mưa lớn do ảnh hưởng Bão Noru, Công tác tăng cường phòng chống bão được thực hiện một cách kỹ lưỡng, bài bản như việc gia cố các giàn giáo, khu vực làm việc che chắn đầy đủ và chuẩn bị sẵn sàng các phương án làm việc, chủ động rà soát các bước việc có thể bị ảnh hưởng do mưa lớn để có các biện pháp khắc phục. Mặt khác, năm nay, 2 nguồn khí cấp vào GPP Dinh cố là Cửu Long và Nam Côn Sơn 2 (NCS 2) không dừng cấp khí vào cùng thời điểm. GPP dừng hoạt động để BDSC trong thời gian dừng cấp khí NCS2, nguồn khí Cửu Long vẫn cấp về bờ với lưu lượng cao (1,8-2tr m3/ngày). Điều này đòi hỏi việc tính toán, lập kế hoạch thực hiện các đầu việc trong dừng khí phải hết sức cẩn trọng, kỹ lưỡng, đảm bảo việc kiểm soát an toàn tuyệt đối, chất lượng công việc trong quá trình BDSC các hạng mục bên trong nhà máy mà không ảnh hưởng tới quá trình cấp khí bypass qua V-101A tới các hộ tiêu thụ.
