Tại buổi làm việc, Trưởng Ban QLDA Sông Hậu 1 Hồ Xuân Hiền đã báo cáo với đoàn công tác về tình hình thực tế thực hiện dự án, kết quả 6 tháng đầu năm và nhiệm vụ, kế hoạch trọng tâm 6 tháng cuối năm 2018. Những khó khăn, vướng mắc và những đề xuất, kiến nghị của Ban QLDA cũng đã được Trưởng Ban QLDA cùng các đồng chí phụ trách Công đoàn, Tổ chức hành chính… báo cáo cụ thể với đoàn công tác Tập đoàn Dầu khí Việt Nam.

Trưởng Ban QLDA Sông Hậu 1 Hồ Xuân Hiền báo cáo với đoàn công tác Tập đoàn Dầu khí Việt Nam về tình hình triển khai dự án
Cụ thể, tiến độ thực hiện dự án tính đến tháng 5/2018 đạt 58,41%. Trong đó, công tác thiết kế đến nay đã hoàn thành 90,4% so với với kế hoạch; công tác mua sắm, chế tạo thiết bị đạt 80,05% so với kế hoạch.
Đối với khu vực nhà máy chính: Công tác lắp đặt đạt 86% khối lượng tổng thể của lò hơi số 1; lò hơi số 2 đạt khoảng 66% khối lượng tổng thể.
Kế hoạch, nhiệm vụ trong tâm Ban QLDA Sông Hậu 1 đặt ra trong 6 tháng cuối năm là hoàn thành thiết kế, thi công các hạng mục cảng như cảng nhập đá vôi, cảng xuất thạch cao, bến phao neo; lũy kế hoàn thành lò hơi, tuabin máy phát, máy biến áp chính, ống khói; hoàn thành phụ trợ BOP tổ máy 1, đạt 94% BOP tổ máy 2, đạt 95% FGD tồ máy 1, đạt 90% FGD tổ máy 2…

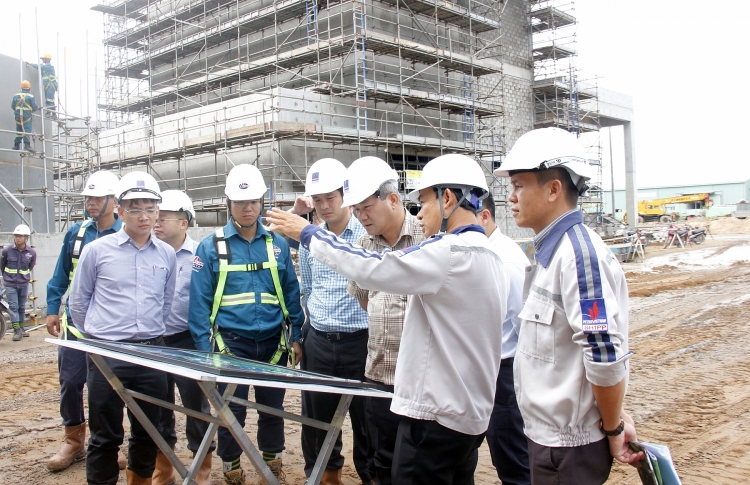

Phó Tổng giám đốc PVN Đỗ Chí Thanh kiểm tra công trường dự án
