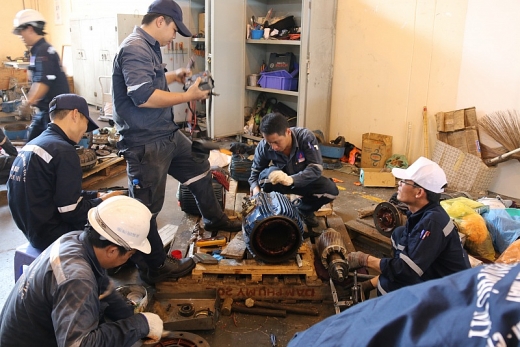

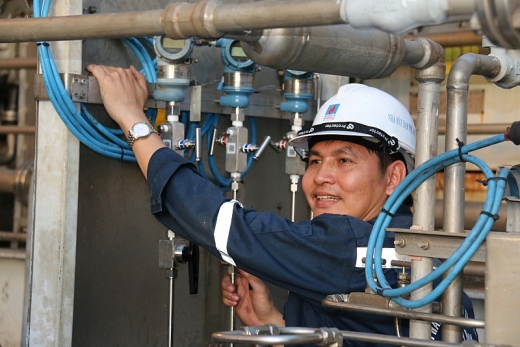

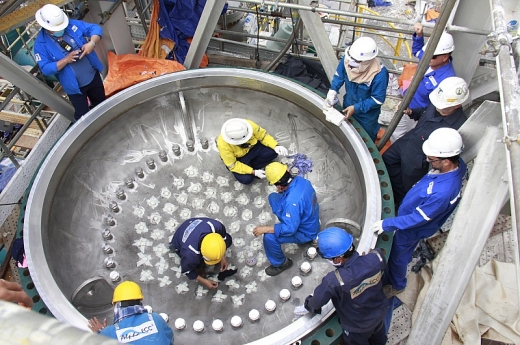

Công tác bảo dưỡng tổng thể Nhà máy Đạm Phú Mỹ
Đợt bảo dưỡng tổng thể (BDTT) bắt đầu từ ngày 22/11/2017, bao gồm cả việc tích hợp, đấu nối nhà máy hiện hữu với Tổ hợp Dự án nâng công suất xưởng NH3 - Nhà máy NPK công nghệ hóa học. Chính vì vậy, đây là đợt BDTT lớn nhất và phức tạp nhất từ trước tới nay với tổng cộng 5.252 hạng mục công việc.
Đến ngày 30/12/2017, toàn bộ các phân xưởng của nhà máy đã hoạt động ổn định trở lại và nhà máy đã đạt 109% công suất xưởng urê. Việc đấu nối thành công cũng đã giúp nâng công suất xưởng NH3 hiện tại của nhà máy thêm 90.000 tấn/năm, tăng khoảng 20% công suất hiện thời.
Đồng thời, để kịp thời nguồn cung phân đạm có chất lượng cao cho bà con nông dân, PVFCCo cũng đã lên kế hoạch và phương tiện sẵn sàng để nhanh chóng vận chuyển, điều độ sản phẩm Đạm Phú Mỹ do nhà máy sản xuất đến các vùng miền nông nghiệp trọng điểm trên cả nước hiện đang bước vào vụ Đông Xuân.

Tổng cộng có 5.252 hạng mục trong đợt bảo dưỡng năm 2017
Công tác BDTT Nhà máy Đạm Phú Mỹ đã nhận được sự quan tâm đặc biệt và sự chỉ đạo sâu sát từ phía lãnh đạo Tập đoàn Dầu khí Việt Nam. Cụ thể là trong thời gian bảo dưỡng, đoàn công tác của lãnh đạo Tập đoàn đã hai lần trực tiếp đến nhà máy nhằm động viên, đôn đốc, kiểm tra công tác BDTT, tích hợp, đấu nối với Tổ hợp dự án.
Ban lãnh đạo PVFCCo, Ban chỉ đạo BDTT cũng đã có sự chỉ đạo sát sao và điều hành quyết liệt và tập trung cao độ các nguồn lực, sự đoàn kết, nhất trí và tinh thần sáng tạo, ý thức trách nhiệm cao của đội ngũ CBCNV nhà máy và các Ban liên quan của Tổng công ty đối với công tác bảo dưỡng, tích hợp, đấu nối dự án lần này.
